共通仮設工事 着工!
|
平成15年5月12日から仮設水道、仮設電気工事が始まりました。 |
|
解体工事 着手!
|
5月21日から解体工事が始まる。 残念ながら写真を撮ることは出来ませんでした。 |
|

"縄張り" 完了!
|
更地に砕石をダンプカーで運び込み、地鎮祭の準備が出来ました。 |
|
"地鎮祭"
|
5月26日(月)大安吉日を選び、いよいよ地鎮祭が執り行なわれます。 前日の天気予報では雨模様との事だったが、何とか地鎮祭が終わるまで 雨も降らずに無事に終えることが出来ました。 |
|

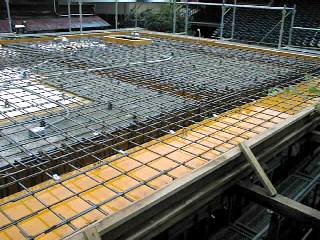

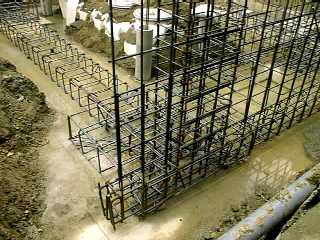

"鉄筋組立て"
|
6月2日から浄化槽工事が始まりました。 写真の上のほうに見えているのが浄化槽のタンクです。 その後、23日から捨てコン打設工事が始まります。 26日には雨の中での鉄筋組立が始まりました。 前日からの雨で一面水浸しです。 今年は梅雨の雨がひどく、そのため作業の段取りが悪くて、 今後の埋め戻し作業がとても心配です。 いよいよ、6月30日からラップルコンの型枠工事です。 |
|

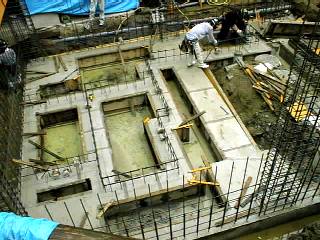

"ラップルコン 脱型"
|

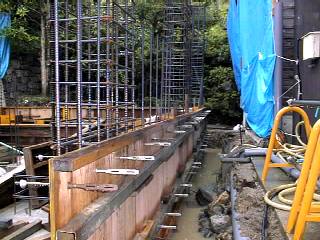

7月1日にラップルコンクリートの打設工事、 そして、5日には型枠の取り外しです。 この写真は型枠を取り外しているところです。 |
|

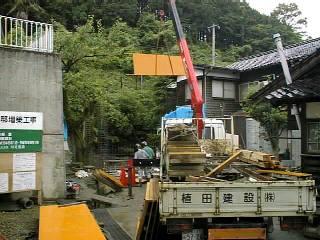

"基礎型枠組"
|

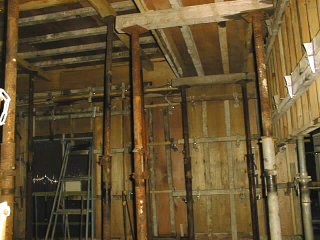

7月5日午後には基礎の型枠工事が始まりました。 |
|
|
今日も雨模様の中、型枠組立の作業が進みます。 7月7日には基礎の型枠組も終わり、 明日8日から基礎コンクリート打設となります。 |
|

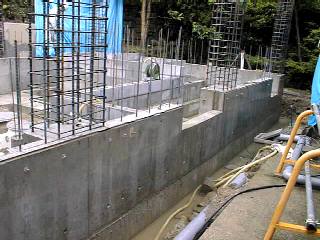

"基礎コン打設"
|
11日の午前中には型枠の取り外しもおわり、 午後からの浴室部分のブロック積み工事も一段落しました。 明日、12日から埋め戻し作業となります。 |
|

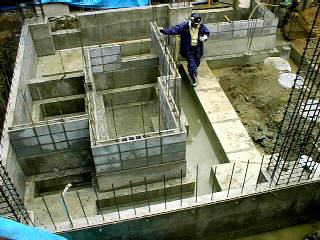

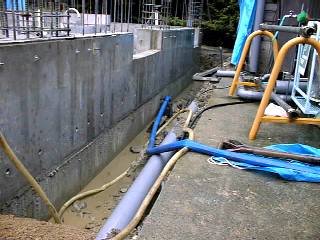

"埋め戻し"
|

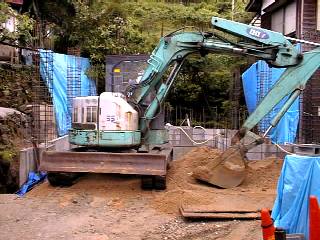

いよいよ、今日から埋め戻し作業です。 こんな水浸しの状態で、ポンプで排水作業をしながらの 埋め戻し作業です。 |
|
|
水中ポンプ2基を使っての排水作業中です。 排水のできたところから順次、真砂土で埋めていきます。 |
|
|
重機を使ってどんどんと埋め戻しているところです。 こんな水浸しのまま、埋め戻しをしてしまうとまるで泥田のようなものです。 天気予報ではあすも雨降りとのことです。 今年の梅雨はホントウに大雨で、こんな状態では、 後々、湿気がひどくて困ってしまいます。 来週には給排水地衛生設備の基礎下の配管工事が始まります。 こんなぬかるみ状態で土間のコンクリート打設を続けていいのかとても心配です。 梅雨明けまで一時作業を中断すべきかも知れません。 月曜に設計士に相談し一時中断に踏みきるか判断することにしました。 |
|

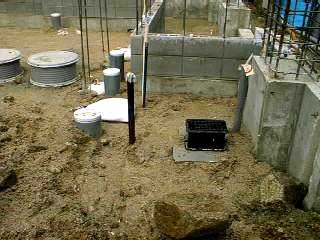

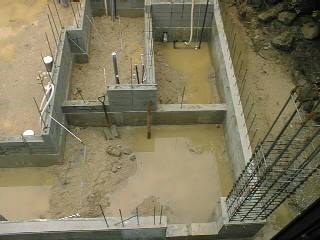

"給排水設備 基礎下配管"
|
14日に衛生設備関係の給排水管の 基礎下配管工事ができあがった状態です。 ここまでで、とりあえず工事は一時中断することに決定です。 |
|
"梅雨の大雨で 工事は一時中断"
|
降り続く雨で水溜りとなってしまいました。 やはり一時中断した方がいい様です。 こんな状態ですので、梅雨明けまで、 工事は一時中断です。 |
|
"材木検査に 立会"
7月26日(土) 晴れ |
|

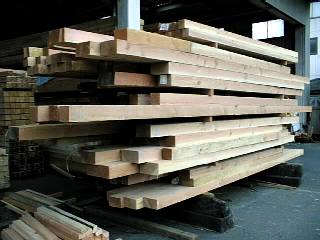

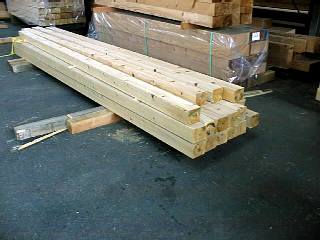

工事が中断している間に材木が入荷したようです。 プレカットの順番待ちで積み上げられています。 設計図どおりの寸法、等級の材木が使われているかをここで検査します。 フォークリフトで運搬時に傷ついたと思われる管柱が1本見つかりました。 もちろん、これは取り替えてもらいました。 やはり、検査に立ち会ってよかったです。 工期の短縮とコスト削減のため、材木はこの工場で CAD図面によりコンピュータ制御でプレカット加工します。 |
|
我が家の材木は一週間もあれば加工できてしまうそうです。 左上の写真は我が家に使用する桁や梁、地回りなどです。 左の写真は土台です。 |
|

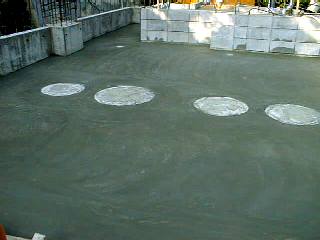

"土間コン打設" 7月30日(水) ようやく梅雨明け |
|
ようやく、梅雨も明けたようなので、工事も再開できました。 駐車場となる部分のコンクリート打ちが終わったところです。 |

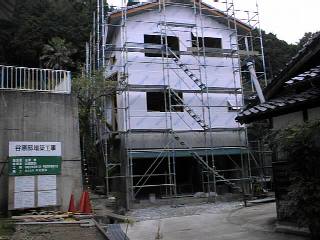

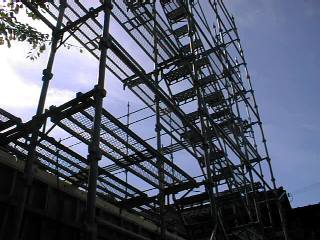

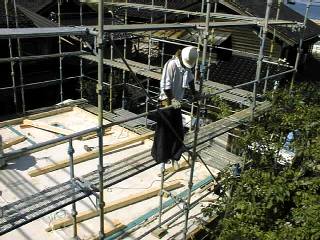

"1階外部 足場組立て" 8月2日(土) |
|
いよいよ、1階の躯体型枠組立や壁配筋や梁 2階床スラブ配筋のために足場組立が始まった。 |

"1階躯体 型枠組" 8月24日(日) |
|
お盆明けからようやく1階の躯体の型枠組立がはじまる。 |
|

壁、梁、スラブの配筋後、外側の型枠を組立れば コンクリート打設となる。 |
|

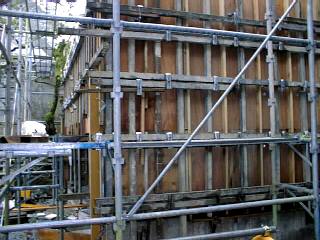

"1階躯体 外部型枠組" 8月29日(金) |
|
25日から壁、梁、スラブの配筋工事に取りかかっていたが ようやく鉄筋の組立も終わり、29日から1階の躯体外側の 型枠組立がはじまった。 |
|
床スラブやテラスの配筋も済み、来週の9月1日には いよいよ、コンクリート打設です。 |
|
"外部足場組立" 9月5日(金) |
|

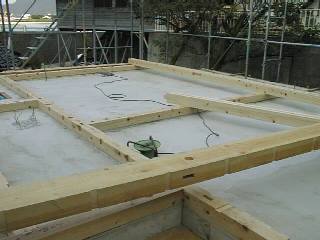

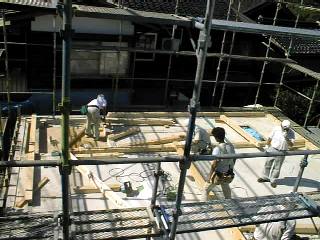

躯体コンクリート打設も終わり、建前に向けて 外部足場の組立て中です。午後には土台の 取付けに取りかかります。 既に土台となる桧材が運び込まれています。 |
|
3階までの足場組立てをやっています。 かなり高くておっかない感じです。 いよいよ明日は待ちに待った建前です。 ところによっては棟上げとも言うようです 今日まではとても良い天気が続きましたが 明日の天気予報は午前中は雨となるような 事を言ってますが、何とか降らないで欲しい ものです。 昼までに足場の組立ても終わり、午後からは土台の 取付け作業をやっています。 |
"棟上げ準備がはじまる" | ||
"土台取付け"
9月5日(金) |
||

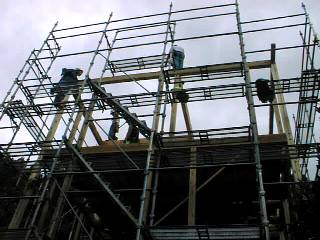

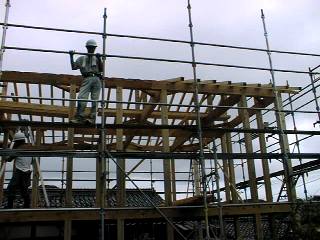

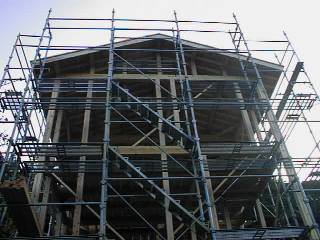

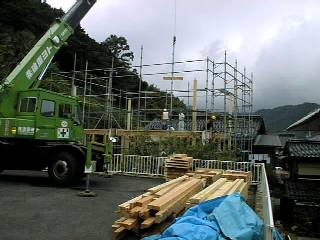

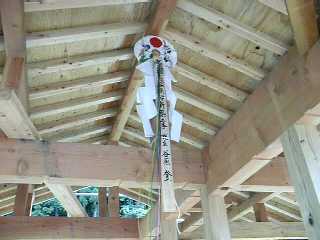

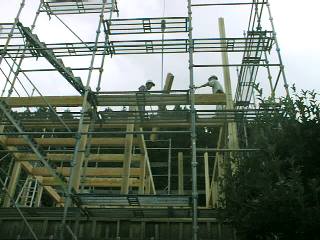

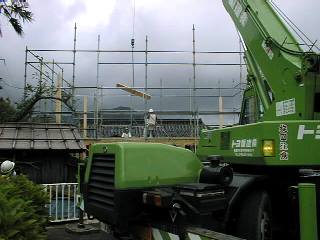

"棟上げ"
9月6日(土) |
||
昨日までのいいお天気とはうってかわって 朝から雲行きが怪しいです。 途中で一雨きそうな空模様です。 西の方から雨雲がどんどんと広がってきてい ます。 そんな中で大幅に遅れていた棟上げ作業が 大工さんの手で手際良く進んでいます。 しかし、十時少し前くらいからバケツを ひっくり返したような雨となってしまい 作業は一時中断となりました。 今日、棟上げが出来るのか心配です。 |
||
しかしお昼からはお天気も少し小降りになり この様子だと雨も止みそうです。 |

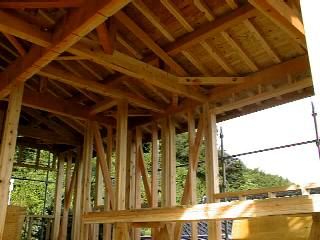

こちらを向いているのが岩根監督です。 何とか垂木の打ち付けまで作業が進みました。 |
|
屋根板も打ち終わり、棟上げが終わりました。 |
||

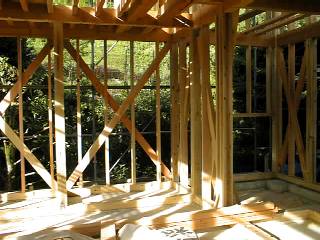

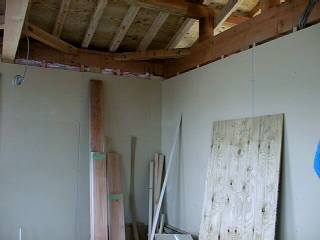

"木工事" 内部造作 始まる!
9月8日(月) |
||

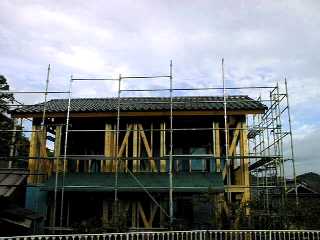

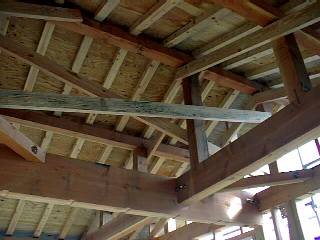

"屋根工事"
9月17日(水) |
||

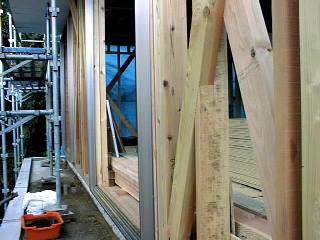

"金属建具工事"
|
||

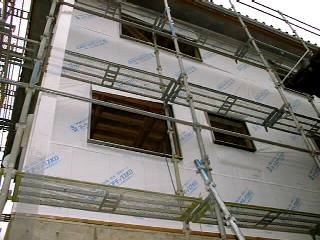

"外壁工事"
|
||

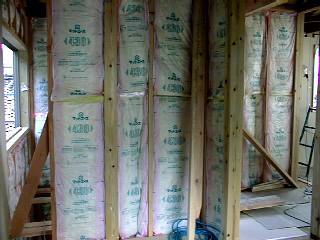

"内装工事"
|
||

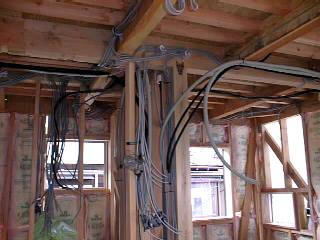

"電気、衛生"
|
